首頁 > 全部文章 > 兵團第七師一二八團10萬KW光伏發電項目有序推進
兵團第七師一二八團10萬KW光伏發電項目有序推進
發布時間:2023-08-29        閱讀量:1996        返回列表        去平臺詳情

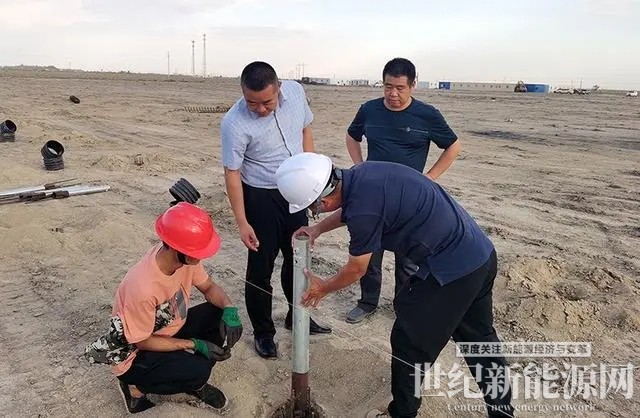

8月23日,兵團第七師128團10萬KW光伏發電項目施工現場,工作人員正在緊張有序開展引孔作業。

該團10萬KW光伏發電項目是師市重點招商引資項目,能帶動相關產業發展,提高經濟運行等具有十分重要的作用。位于128團4連連部以東、217國道以西,建設規模100MWp,用地約214公頃,場區建設23個光伏方陣,110kV升壓站一座,總投資約48900萬元,投產后首年發電量為13553 萬 kW.h。

目前,該項目的光伏區三個施工單位已進場,生活營地已搭建完成。現場放點完成37mw(兆瓦),引孔完成19mw。鋼筋籠制作完成6000個。引孔機16臺,裝載機3臺,拖拉機1臺。光伏區土建施工人員120人,管理人員10人。鋼筋進場138t。

下一步,該團將繼續做好跟蹤服務,協調解決企業在施工過程中遇到的難點,堵點,確保項目順利施工、早日建成、并網發電。
